Zobrazení/skrytí značek změn v aktuální edici
Přidání výkresu do aktuální edice
Odstranění výkresů z aktuální edice
Co se stane, pokud je edice uzavřena?
Edice je sada výkresů, které byly vydány v daném čase.
Edici vytváříte zpravidla až ve chvíli, kdy jsou výkresy kompletně dokončeny.

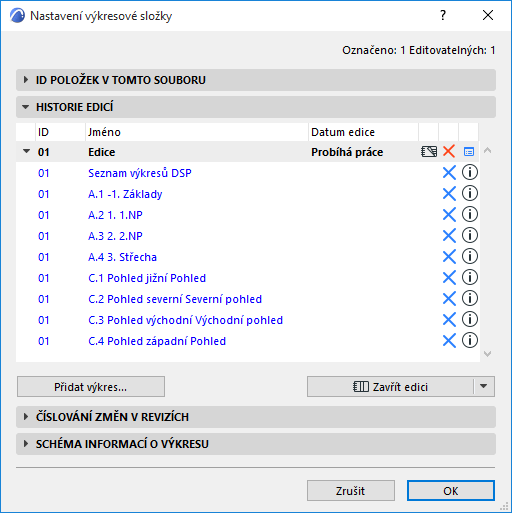

Pro vytváření a správu edicí použijte panel Historie edicí v nastavení výkresové složky.

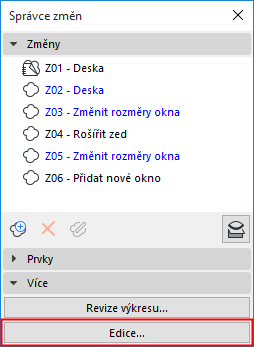

Historii edicí můžete otevřít také pomocí tlačítka ve spodní části správce změn.

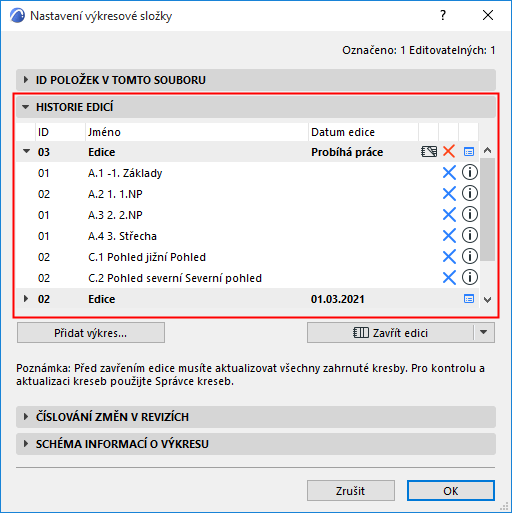

Jsou zde zobrazeny všechny edice (jak uzavřené, tak aktuálně otevřené) společně se seznamem revizí výkresů, které obsahují.
Tento příkaz je dostupný pouze ve chvíli, kdy není ještě žádná edice otevřená. Současně může být otevřená pouze jedna edice.
Pokaždé, když vytvoříte novou edici, budou do ní přidány všechny aktuálně otevřené revize, které ještě nebyly vydány (jsou zobrazeny modře).

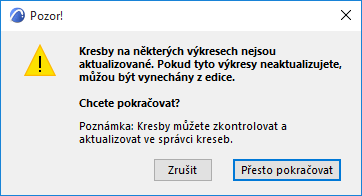

1.Aktualizujte kresby. Před vytvořením nové edice byste měli aktualizovat kresby pomocí správce kreseb. (V opačném případě by nemusely být některé kresby zahrnuty do edice).

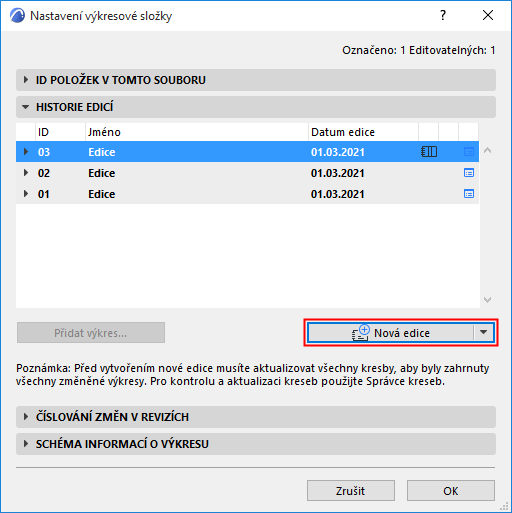

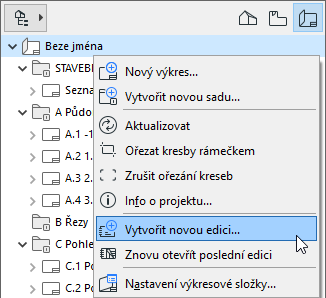

2.Zvolte příkaz Nová edice.
–v nastavení výkresové složky
v kontextové nabídce názvu projektu v navigátoru

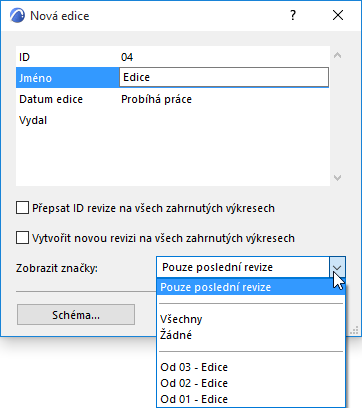

3.V dialogovém okně Nová edice zadejte potřebná data pro její identifikaci.
Viz také ID revizí a Zobrazení/skrytí značek změn v aktuální edici.
4.Kliknutím na OK novou edici vytvoříte.
–První edice (vydání) projektu: Při prvním vydání projektu jsou všechny výkresy nové a jsou tedy přidány do první edice.
Poznámka: Výkresy označené modře ještě nebyly v aktuální podobě vydány.
–Další edice: Pokaždé, když vytvoříte další novou edici, budou do ní přidány všechny aktuálně otevřené revize výkresů, které ještě nebyly vydány (jsou zobrazeny modře). (Z edice můžete odstranit libovolný výkres, který nepotřebujete vydat). Viz Odstranění výkresů z aktuální edice.)

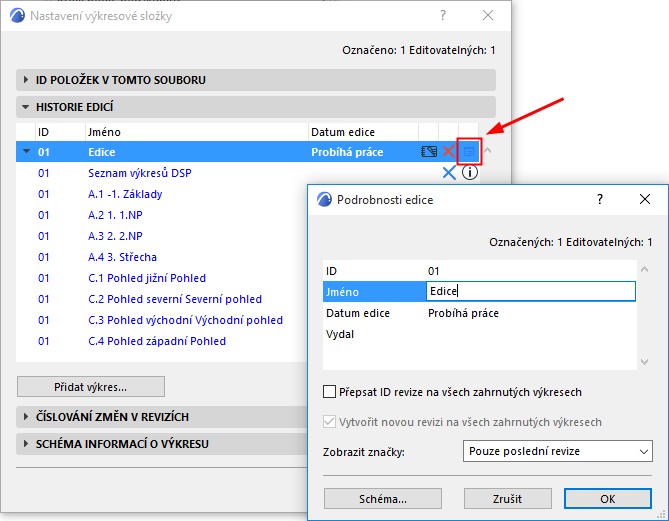

Podrobnosti edice můžete zadat v dialogovém okně Nová edice ve chvíli, kdy jí vytváříte, avšak můžete je upravit i později dokud je edice otevřená.

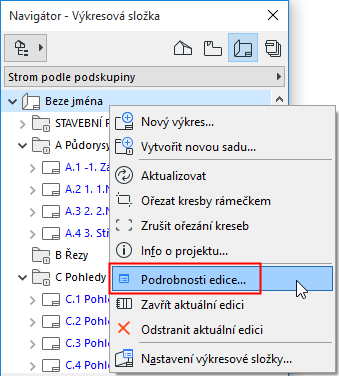

Podrobnosti edice zobrazíte kliknutím na ikonu v historii edicí.
Stejně tak je můžete zobrazit i příkazem v kontextovém menu výkresové složky v navigátoru.
Informace související s políčky ID revize v podrobnostech edice najdete zde: ID revizí.
Zobrazení/skrytí značek změn v aktuální edici

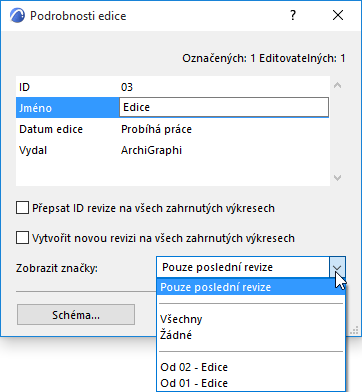

V okně Nová edice nebo Podrobnosti edice můžete pomocí nabídky Zobrazit značky určit, které značky změn budou zobrazené v aktuální edici.
•Pouze poslední revize Budou zobrazeny pouze značky, které byly vytvořeny v poslední revizi výkresů. (Značky, které byly asociovány se změnami v předchozích revizích, nebudou zobrazeny.)
•Vše: Budou zobrazeny všechny značky.
•Nic: Na výkresech nebudou zobrazeny žádné značky.
•Od konkrétní edice: Budou zobrazeny všechny značky, které byly vytvořeny od zvolené revize.
Přidání výkresu do aktuální edice
Výkresy, na kterých proběhla změna od poslední vydané edice, jsou automaticky přidány do aktuální edice (za předpokladu, že jsou aktualizovány všechny kresby).
V případě, že budete chtít přidat některý další výkres:

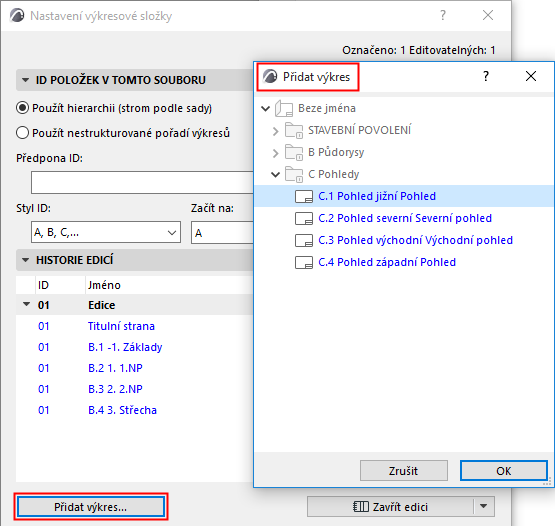

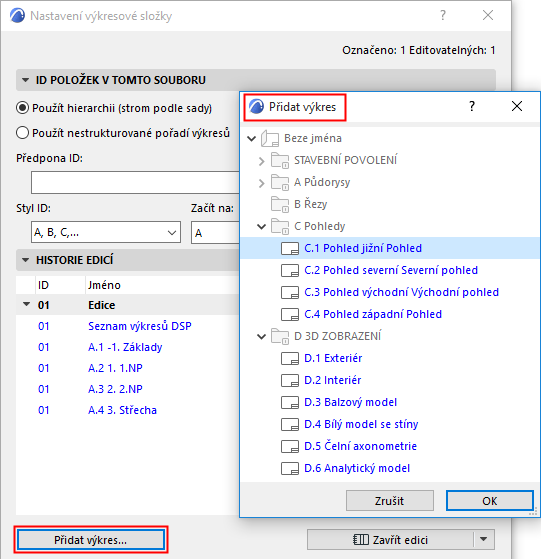

Klikněte na tlačítko Přidat výkres na panelu Historie edicí:
Poznámka: Šedě zobrazené výkresy v okně Přidat výkres jsou již do aktuální edice přidány; a nemůžete je znovu přidat. Přidat můžete některé z černě označených výkresů (bez revize) popř. výkresy vyznačené modře (s nevydanými revizemi, které ještě nebyly zařazeny do této edice).
popř. ve výkresové složce navigátoru v zobrazení stromu podle aktuální edice.

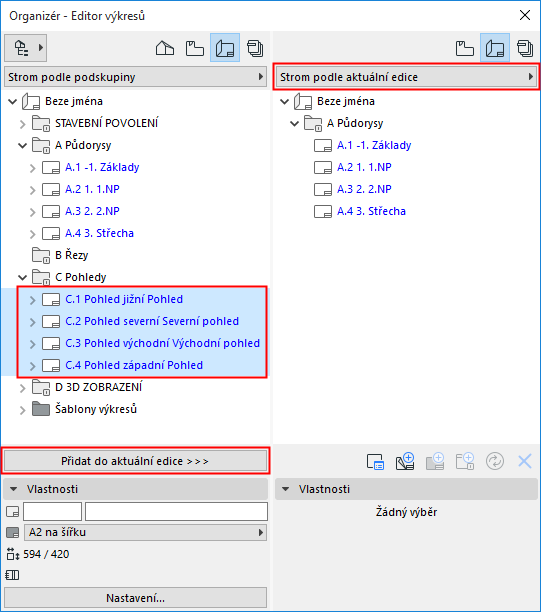

V organizéru, přetažením položek z výkresové složky v levé části do složky výkresů aktuální edice v pravé části.
Odstranění výkresů z aktuální edice
1.Otevřete nastavení výkresové složky.
2.V historii edicí vyberte výkres, který chcete odstranit.

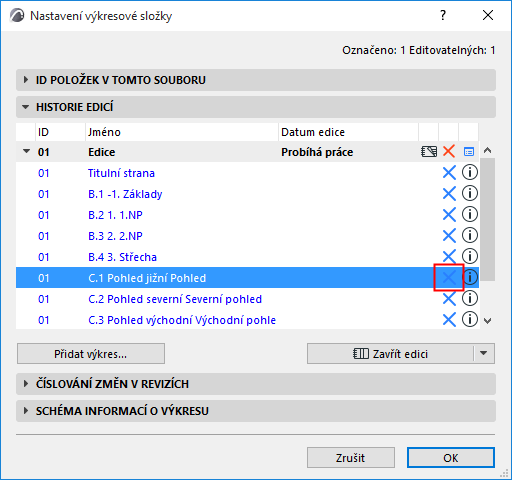

3.Klikněte na ikonu modrého křížku v pravé části okna.
popř. ve výkresové složce navigátoru v zobrazení stromu podle aktuální edice.
Výkresy z uzavřených edicí není možné odstranit.

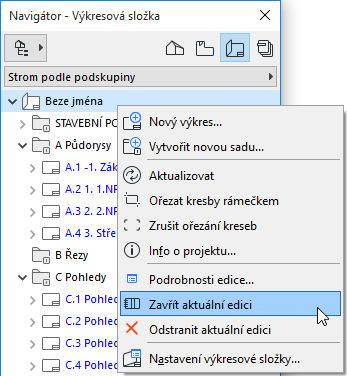

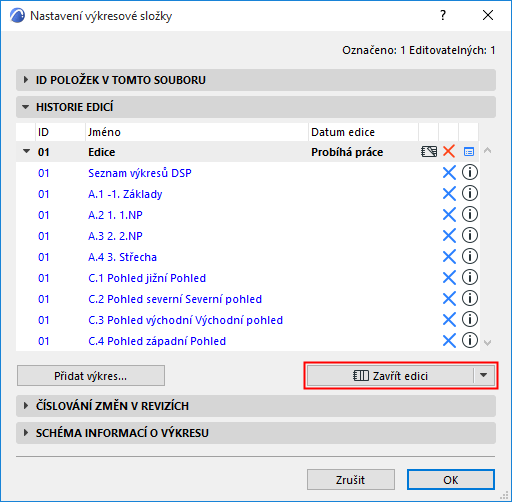

Zvolte příkaz Zavřít edici:
•na panelu Historie revizí v nastavení výkresové složky
•v kontextové nabídce výkresové složky v navigátoru
Co se stane, pokud je edice uzavřena?
•Uzavření edice indikuje ikona na panelu historie edicí v nastavení výkresové složky.

•Zobrazí se datum vydání edice (již není zobrazena informace "Probíhá práce")

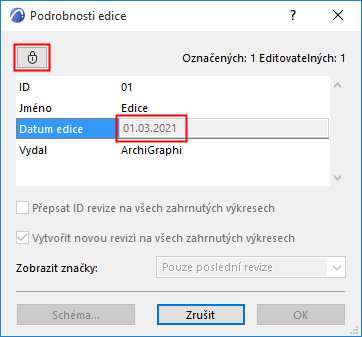

•Podrobnosti edice jsou dostupné pouze pro čtení a není možné je editovat. V dialogovém okně Podrobnosti edice se objeví ikona zámku.
•Aktuální revize každého výkresu zahrnutá do edice je uzavřena.
–ID revize již není možné upravit
–Přípona "Probíhá práce" je odstraněna
–V této revizi již nemohou být přidány ani odstraněny žádné změny
–Další přidané změny na výkresech vytvoří novou revizi

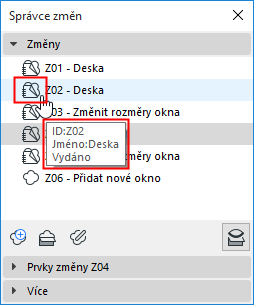

•Všechny změny na publikovaných výkresech získají status “Vydáno”.
–Jsou vyznačeny příslušnou ikonou ve správci změn
–Vydané změny již nemohou být odstraněny; mohou být pouze archivovány
Viz Archivace změn ve správci změn.
–Data již vydaných změn mohou být editována pouze v omezeném rozsahu.
•Vydané změny mohou být stále asociovány s prvky modelu. Díky tomu se může vydaná změna stát součástí vydané edice na různých výkresech.
•Vydané změny mohou být archivovány ve správci změn (viz níže)
Poznámka: V Teamworku jsou pro znovuotevření edice vyžadována přístupová práva "Edice - úprava historie" (Implicitně má tato práva role Vedoucí architekt.)

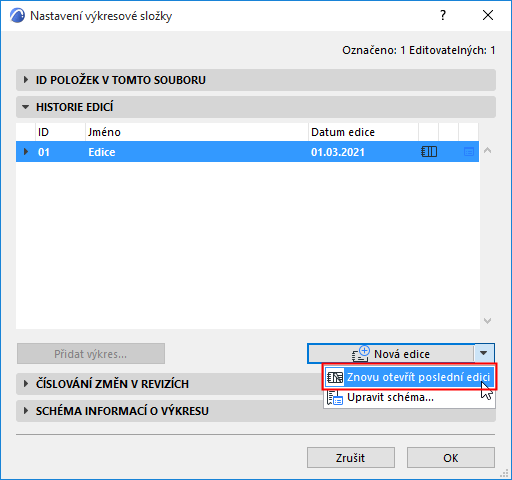

Uzavřená edice můžete být otevřena pomocí příkazu Otevřít poslední edici

• v historii edicí
•v kontextovém menu výkresové složky v navigátoru

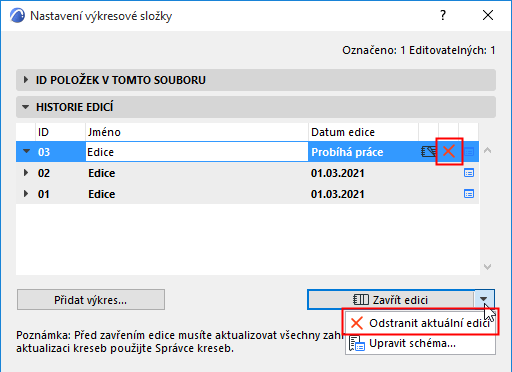

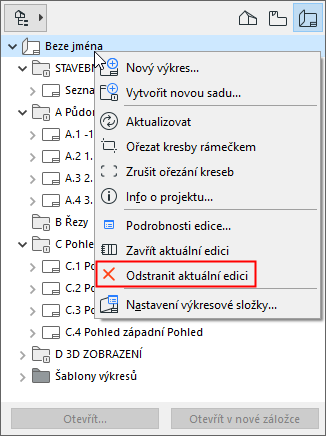

Aktuálně otevřenou edici můžete odstranit pomocí příkazu Odstranit edici:
•na panelu Historie edicí v nastavení výkresové složky a dvou dalších následujících místech:
•v kontextovém menu výkresové složky v Navigátoru nebo Organizéru:
Odstranění edice je nevratné.
